Внимание. Разъяснения по индексам февраля 2015 г
Внимание. Разъяснения по индексам февраля 2015 г
Уважаемые клиенты! Вы получили от нас электронный вариант коэффициентов (индексов) за февраль 2015г , разработанных ГАУ ЯО «Государственная экспертиза в строительстве» г.Ярославль и согласованных письмом Департамента строительства ЯО № 01-20/278 от 26 февраль 2015г.
В технической части к индексам в п. 4 сказано: Определение сметной стоимости в текущем уровне цен производится путем применения расчетных коэффициентов к прямым затратам или к статьям прямых затрат (материалы, оплата труда, эксплуатация машин и механизмов). После применения расчетных коэффициентов необходимо начислять на оплату труда рабочих-строителей и механизаторов накладные расходы и сметную прибыль, в соответствии с порядком, установленным действующими методическими документами (МДС81-33.2004, МДС81-25.2001 и письма Федерального агентства по строительству и жилищно-коммунальному хозяйству №АП-5536/06 от 18.11.2004г) Согласно письма Министерства регионального развития №29630-ВК/19 от 26.11.2012г и письма Федерального агентства по строительству и жилищно-коммунальному хозяйству №2536-ИП/12/ГС от 27.11.2012г к нормативам накладных расходов, приведенным в МДС81-33.2004 следует применять понижающий коэффициент 0,85, за исключением нормативов накладных расходов, предусмотренных для работ по строительству мостов, тоннелей, метрополитенов, атомных станций, объектов по обращению с облученным ядерным топливом и радиоактивными отходами, а к нормативам сметной прибыли, приведенным в письме №АП-5536/06 от 18.11.2004г следует применять понижающий коэффициент 0,8, за исключением нормативов сметной прибыли, предусмотренных для работ по строительству мостов, тоннелей, метрополитенов, атомных станций, объектов по обращению с облученным ядерным топливом и радиоактивными отходами.
Мы считаем, что должны дать вам некоторые пояснения, что бы вы не сделали ошибок при применении индексов в сметной документации.

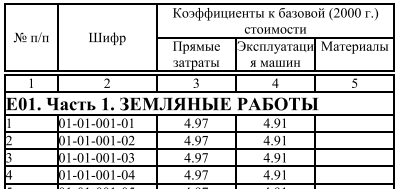

На одной расценке мы покажем, что коэффициент (индекс) к прямым затратам (см. п.4 тех часть) не соответствует коэффициенту (индексу) к СМР!

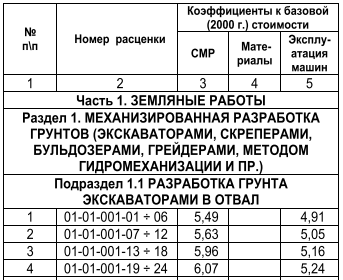

В примере 1 вы видите, что индексы по статьям затрат к данной расценке в январе и феврале не изменились:
Январь 2015 г. Февраль 2015 г.
Пример 1:
№ пп |
Обосно-
|
Наименование |
Ед. изм. |
Кол. |
Стоимость единицы, руб. |
Общая стоимость, руб. | ||||||||
Всего |
В том числе |
Всего |
В том числе | |||||||||||
Осн.З/п |
Эк.Маш |
З/пМех |
Осн.З/п |
Эк.Маш |
З/пМех | |||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
13 | ||
1 |
ТЕР01-01-001-01 |
Разработка грунта в отвал экскаваторами «драглайн» одноковшовыми электрическими шагающими при работе на гидроэнергетическом строительстве с ковшом вместимостью 15 м3, группа грунтов 1 |
1000 м3 грунта |
1 |
2908,91 |
16,54 |
2892,37 |
127,4 |
2908,91 |
16,54 |
2892,37 |
127,4 | ||
Итого прямые затраты по разделу в ценах 2001г. |
2908,91 |
16,54 |
2892,37 |
127,4 | ||||||||||
Итого с индексами за январь 2015г :по ст.затрат (озп=15,21 эм=4,91 в т.ч. Зпм=15,21) |
14453,11 |
251,57 |
14201,54 |
1937,75 | ||||||||||
Накладные расходы 81% = 95%*0.85 ФОТ (от 2 189,32) |
1773,35 |
|
|
| ||||||||||
Сметная прибыль 40% = 50%*0.8 ФОТ (от 2 189,32) |
875,73 |
|
|
| ||||||||||
Итого по расценке в текущих ценах по состоянию на январь 2015г |
17102,19 |
|
|
| ||||||||||
Пример 2: | ||||||||||||||
№ пп |
Обосно-
|
Наименование |
Ед. изм. |
Кол. |
Стоимость единицы, руб. |
Общая стоимость, руб. | ||||||||
Всего |
В том числе |
Всего |
В том числе | |||||||||||
Осн.З/п |
Эк.Маш |
З/пМех |
Осн.З/п |
Эк.Маш |
З/пМех | |||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
13 | ||
1 |
ТЕР01-01-001-01 |
Разработка грунта в отвал экскаваторами «драглайн» одноковшовыми электрическими шагающими при работе на гидроэнергетическом строительстве с ковшом вместимостью 15 м3, группа грунтов 1 |
1000 м3 грунта |
1 |
2908,91 |
16,54 |
2892,37 |
127,4 |
2908,91 |
16,54 |
2892,37 |
127,4 | ||
Итого прямые затраты по разделу в ценах 2001г. |
2908,91 |
16,54 |
2892,37 |
127,4 | ||||||||||
Итого с индексами за февраль 2015г :по ст.затрат (озп=15,21 эм=4,91 в т.ч. Зпм=15,21) |
14453,11 |
251,57 |
14201,54 |
1937,75 | ||||||||||
Накладные расходы 81% = 95%*0.85 ФОТ (от 2 189,32) |
1773,35 |
|
|
| ||||||||||
Сметная прибыль 40% = 50%*0.8 ФОТ (от 2 189,32) |
875,73 |
|
|
| ||||||||||
Итого по расценке в текущих ценах по состоянию на февраль 2015г |
17102,19 |
|
|
|
т.е. при неизменных индексах и результат =17102,19 т.р. остается неизменным.
Но в технической части к коэффициентам п.4 и в печатном варианте, выставленном на сайте Департамента строительства в разделе «Расчетные коэффициенты» появился коэффициент к прямым затратам. Этот коэффициент носит чисто информационный характер! Применять его в смете нельзя! Мы докажем это вам на следующем примере. Напомним что согласно МДС81-35.2004 п.4.10 : Прямые затраты = оплата труда рабочих + эксплуатация машин + материалы, а СМР (строительно-монтажные работы)= Прямые затраты + накладные расходы + сметная прибыль. Рассмотрим пример:
Пример 3:
№ пп |
Обосно-
|
Наименование |
Ед. изм. |
Кол. |
Стоимость единицы, руб. |
Общая стоимость, руб. | ||||||
Всего |
В том числе |
Всего |
В том числе | |||||||||
Осн.З/п |
Эк.Маш |
З/пМех |
Осн.З/п |
Эк.Маш |
З/пМех | |||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
13 |
1 |
ТЕР01-01-001-01 |
Разработка грунта в отвал экскаваторами «драглайн» одноковшовыми электрическими шагающими при работе на гидроэнергетическом строительстве с ковшом вместимостью 15 м3, группа грунтов 1
|
1000 м3 грунта |
1 |
2908,91 |
16,54 |
2892,37 |
127,4 |
14457,28 (= 2908,91*4,97) |
16,54 |
2892,37 |
127,4 |
Итого прямые затраты по разделу в ценах 2001г. |
14457,28 |
16,54 |
2892,37 |
127,4 | ||||||||
Накладные расходы 81% = 95%*0,85 ФОТ (от 143,94) |
116,59 |
|
|
| ||||||||
Сметная прибыль 40% = 50%*0,8 ФОТ (от 143,94) |
57,58 |
|
|
| ||||||||
Итого с индексом к прямым затратам февраль 2015г: |
14631,45 |
|
|
|
Из данного примера видно, что проиндексировались только прямые затраты (как итог), а их составляющие нет. Поставить один и тот же индекс =4,97 к составляющим прямые затраты: ОСн з/п, эК.Маш/в т.ч ЗПл.маш и материалам НЕЛЬЗЯ, т.к. они составляют соответственно: 15,21; 4,91; 15,21 (см. пример выше). Кроме того видно, что накладные расходы и сметная прибыль остались в базе без индексации! Соответственно применять этот коэффициент таким образом нельзя.
Нельзя и применять данный коэффициент и как «коэффициент (индекс) к СМР», т.к. при расчете коэффициента учитываются накладные расходы и сметная прибыль.
Пример 4:
№ пп |
Обосно-
|
Наименование |
Ед. изм. |
Кол. |
Стоимость единицы, руб. |
Общая стоимость, руб. | ||||||
Всего |
В том числе |
Всего |
В том числе | |||||||||
Осн.З/п |
Эк.Маш |
З/пМех |
Осн.З/п |
Эк.Маш |
З/пМех | |||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
13 |
1 |
ТЕР01-01-001-01 |
Разработка грунта в отвал экскаваторами «драглайн» одноковшовыми электрическими шагающими при работе на гидроэнергетическом строительстве с ковшом вместимостью 15 м3, группа грунтов 1 |
1000 м3 грунта |
1 |
2908,91 |
16,54 |
2892,37 |
127,4 |
2908,91 |
16,54 |
2892,37 |
127,4 |
Итого прямые затраты по разделу в ценах 2001г. |
2908,91 |
16,54 |
2892,37 |
127,4 | ||||||||
Накладные расходы 95% ФОТ (от 143,94) |
136,74 |
|
|
| ||||||||
Сметная прибыль 50% ФОТ (от 143,94) |
71,97 |
|
|
| ||||||||
Итого |
3117,62 |
|
|
| ||||||||
Всего с учетом "январь 2015 г. СМР=5,49" |
17115,73 |
|
|
|
В нашем примере мы использовали расценку ТЕР01-01-001-01, коэффициенты по статьям затрат к которой не изменились. Соответственно коэффициент на СМР должен быть в феврале такой же как и в январе =5,49 , т.е не равный коэффициенту на прямые затртаты=4,97.
ООО РЦЦС г.Ярославль 05.03.2015 г.
